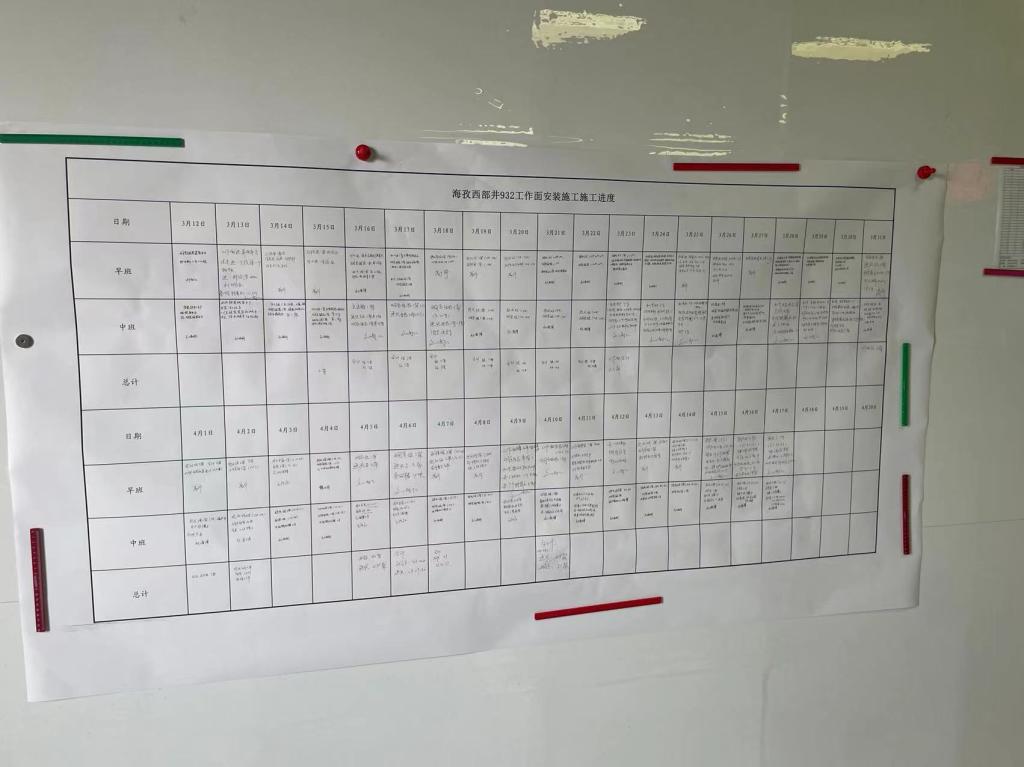

“4月17日中班,迎头站2架,硐室组装2架,铺溜槽2块,机巷接38油管700m,接51油管150m,接38喷雾500m,责任人赵海博”在青东煤业大井调度室一张932安装施工进度图显得格外醒目。
据悉,海孜西部井932里工作面长度115米,走向长450米,932外工作面长度180米,走向长215米,平均采高3.2米,可采储量51万吨,能否尽早出面,决定青东煤业上半年产量是否主动。

为此,该公司成立了以矿长、总工程师和采煤矿长为组长的安装领导小组,多次召开专题会议,制定切实可行的生产组织方案和安全技术措施。如932机巷第一部皮带机机头硐室原设计尺寸长×高×深=10×2.6×1.5m,技术科多次组织综采三区、机运科通过现场反复验算,最终优化机头硐室尺寸为长×高×深=3×2.5×2.0m,不仅减少了工程量,提高了巷道支护强度,而且缩短了施工工期,为932系统改造争取了宝贵时间。
在安装过程中,该公司牢牢掯住4.20投产节点,制定海孜西部井932工作面安装施工进度图,倒排工期、挂图作战,与机运科、安拆公司、综采三区、掘进三区、西部井通风区、技术科、调度室、机电科等8家单位签订“军令状”,实行日计划、日考核,每天一调度一兑现,一招一式抓落实,对于施工组织不到位、未按要求完成施工当日施工计划、对安装造成影响的相关单位及责任人,严格按照要求追责问责。
932安装调试期间,矿副总以上领导班子成员采取“轮值”的方式,现场监督施工情况,帮助协调解决安装过程中出现的各类问题。进一步加强安全生产标准化建设,严格施工前安全确认,起拉吊运严格按要求进行施工,确保工程安全高效推进。抽调精干力量对该面所有设备进行全方位联合调试运转,排除故障隐患,保障设备顺畅运行。以安全、任务、出勤、质量为指标,开展劳动竞赛活动,提高了科区长、班队长现场抓落实的力度,充分调动了班组创精品、保生产、保安全的积极性,为932工作面如期投产提供坚强有力保障。
(撰稿:李亮 审核:万杰 责编:梁尚文)
